Obras Tempranas Inyecciones Portezuelo Llau-Llau, Tranque El Mauro

Detalles del proyecto

Con el fin de aumentar la vida útil del tranque de relaves el mauro, los trabajos encomendados contemplaron las obras tempranas para la construcción de la cortina cortafugas para la posterior construcción del muro.

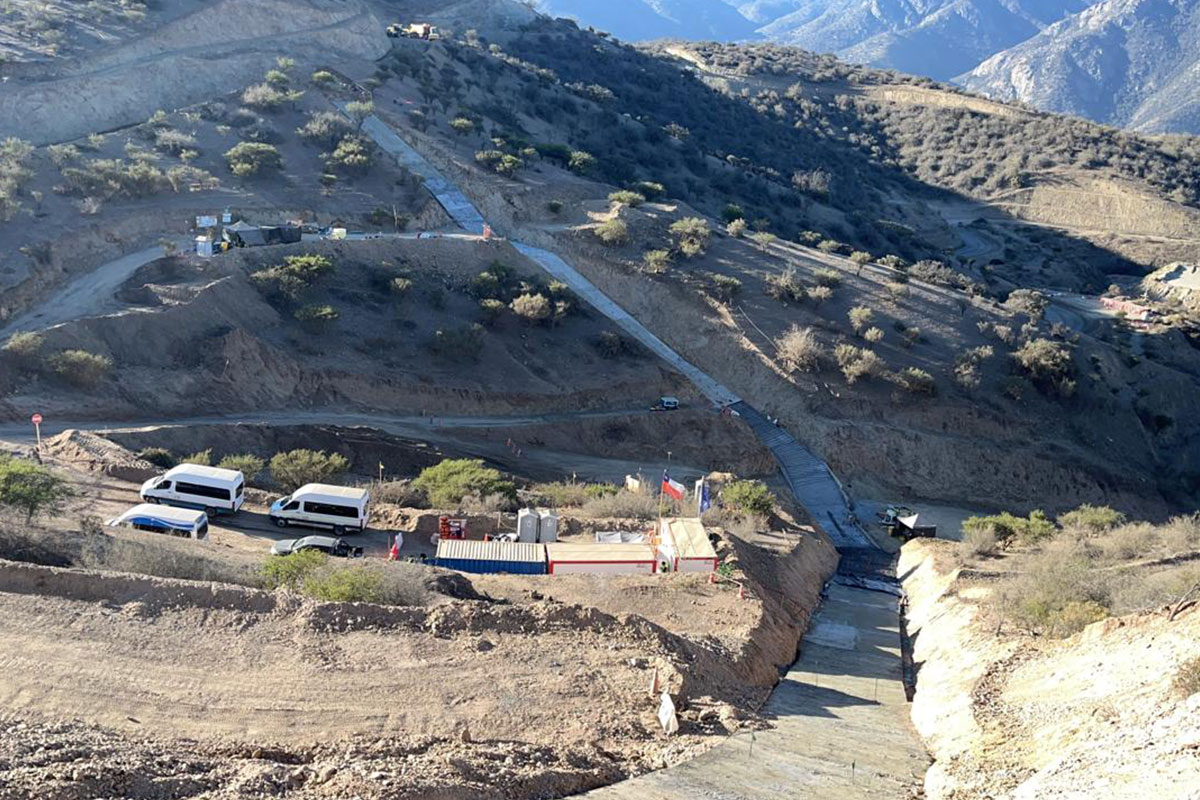

Los trabajos contemplaron los movimientos de tierras para dar acceso a los sectores de trabajo mediante la tala, roce, despeje y limpieza de áreas, para materializar caminos de acceso a trabajos, instalación de faenas y pozos de monitoreo, se realizó además el movimiento de tierras para la construcción de plataformas, para el posicionamiento de los equipos de perforación.
La zanja para la cortina de inyecciones cuyas dimensiones fueron las siguientes; Largo: 203 metros y un ancho basal de 5 metros de sección trapezoidal y una profundidad máxima de excavación de 8 metros con un talud de 1:1.

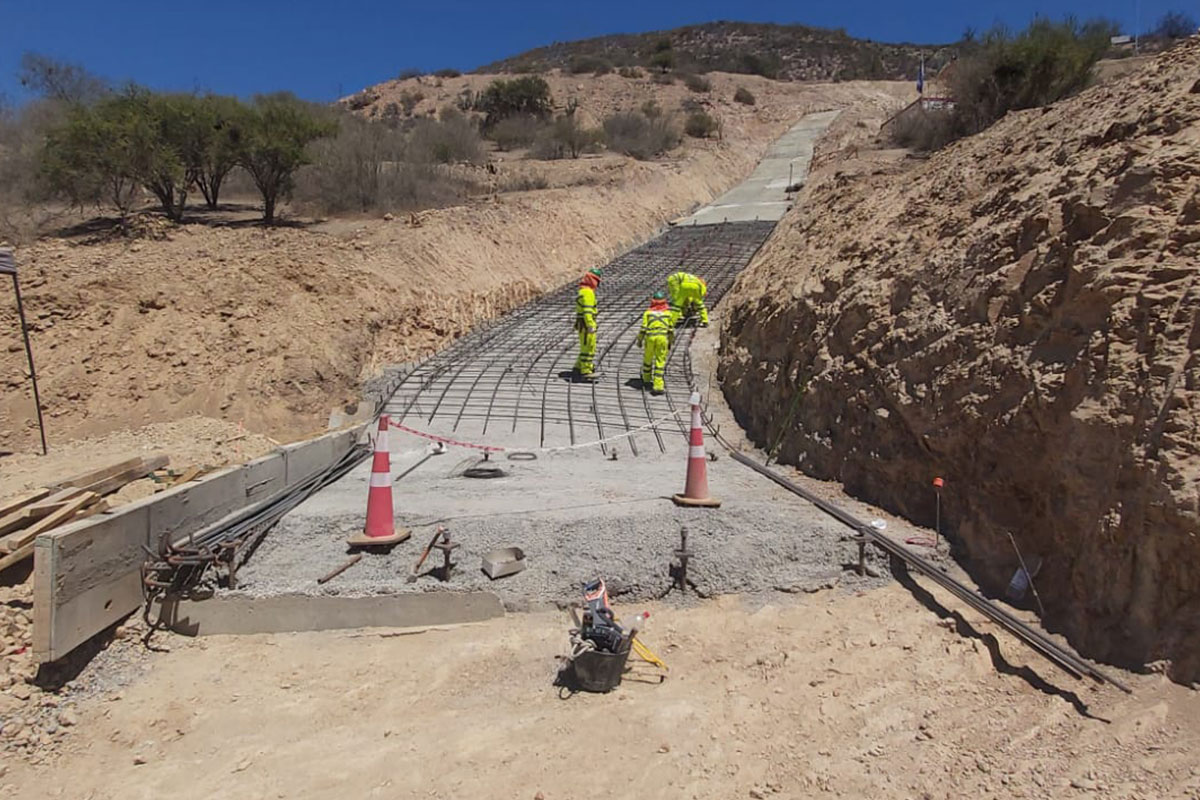

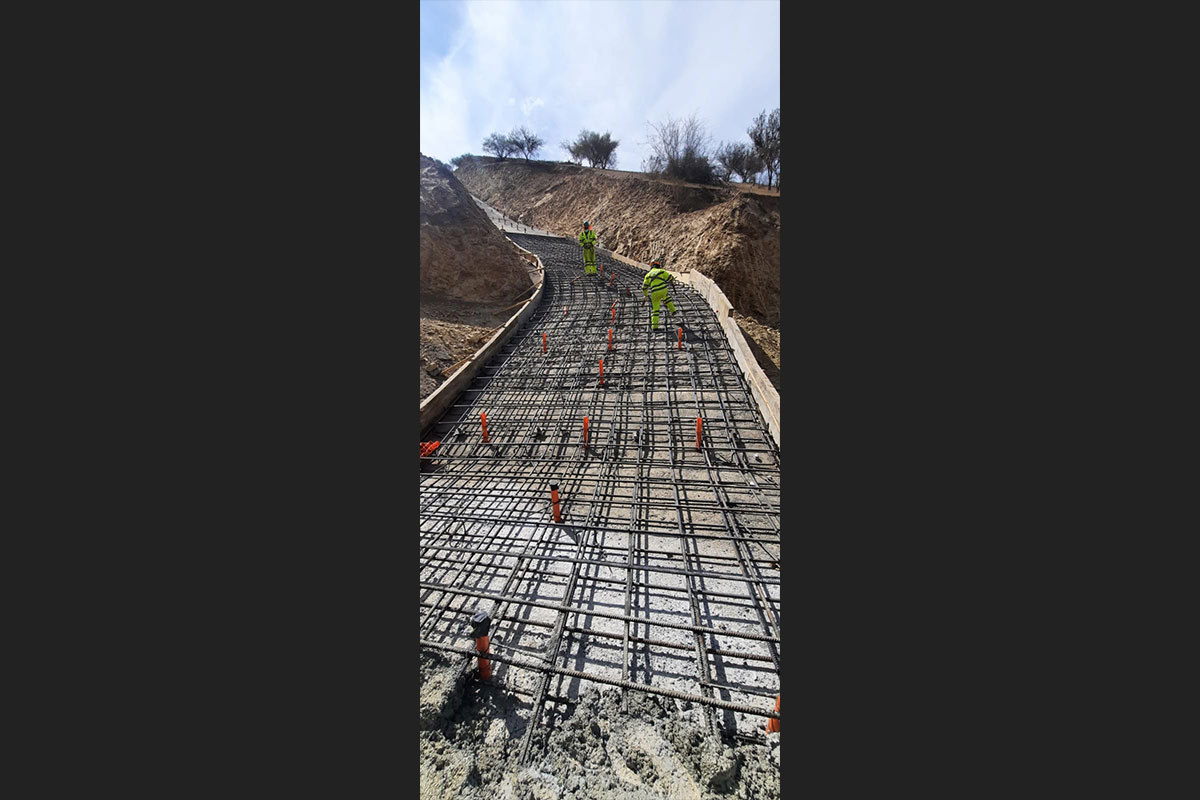

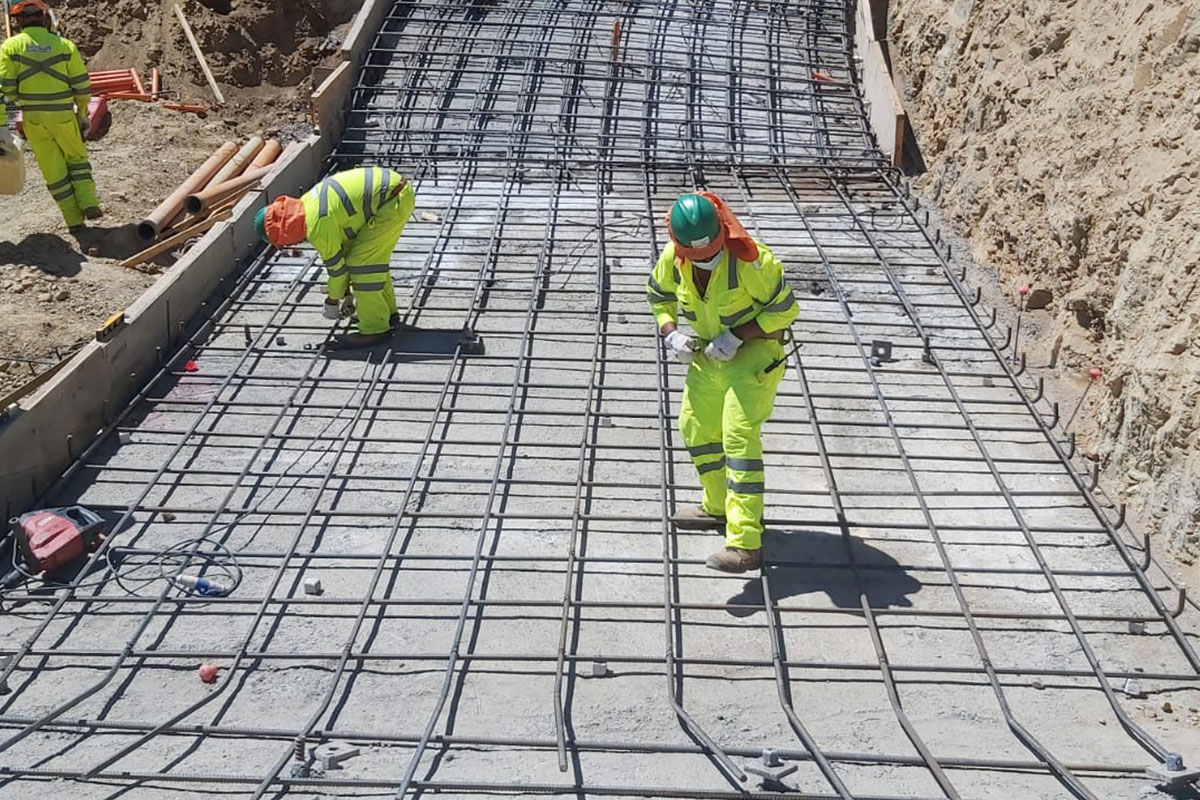

Los trabajos además contemplaron la construcción de un plinto de hormigón de 1.015 m2 que corresponde a una la losa de hormigón armado emplazada la base de la zanja cortafugas. En la línea central del plinto se colocaron insertos de diámetro 4” espaciados cada 3 metros. Como trabajo complementario se realizó la habilitación y perforación de dos pozos de monitoreo necesarios para verificar y controlar la calidad de las aguas en el sector aguas abajo de la cortina de inyecciones. El diámetro de perforación fue de 15” y su longitud de 130 ml de cada pozo.

Proyecto:

Año:

Cliente:

Partidas:

Obras Tempranas Inyecciones Portezuelo Llau-Llau, Tranque El Mauro

2022

Minera Los Pelambres, Región de Coquimbo, Caimanes.

{acf_partidas_proyecto}

Excavaciones en TCN
m3
79.987
Hormigón Estructural
m3
354
Perforación a rotación o percusión
ml
277
Barreras de seguridad - Barreras New Jersey Tipo H-150
ml
150
